    10 صور ترصد مستجدات حياة كريمة لتطوير القرى.دمياط وأسيوط وقنا الأبرز

    مبادرة حياة كريمة لتطوير القرى
    مبادرة حياة كريمة لتطوير القرى



    أطلقت المرحلة الأولى من المبادرة الرئاسية "حياة كريمة" وبدأ تنفيذها منذ بداية العام الجاري في 52 مركزًا، بمشاركة من قِبل كافة جهات الدولة وذلك في أكثر من 1400 قرية إلى جانب أكثر من عشرة آلاف تابع، بتكلفة تتجاوز 260 مليار جنيه.



    كما يتم البدء بهذه المراكز استنادًا إلى دراسات علمية ومعايير معدلات الفقر والمشكلات القائمة بها ونسبة الخدمات، وسيتم العمل في المراكز الأخرى على مدار العامين المقبلين كما أن المرحلة التمهيدية من مبادرة حياة كريمة قد بدأت قبل الإطلاق الرسمي كمرحلة تجريبية على 375 قرية.





    وأبرز المعلومات عن مستجدات المبادرة الرئاسية "حياة كريمة" لتطوير القرى حيث نرصد لكم بعض المشروعات التي يتم تنفيذها حاليا في محافظة دمياط، بقرى الوحدة المحلية بالمحمدية، مركز كفر سعد.دمياط

    تشمل الوحدة المحلية بالمحمدية بعض القرى منها :
    • قرية الابراهيمية القبلية.
    • قرية المحمدية.
    •قرية تفتيش ثاني(الفؤادية).
    • قرية تفتيش ثاني (المأمورية).
    أولاً: قطاع الصرف الصحي:
    ١. إنشاء محطة رفع صرف صحي وخطوط انحدار.
    -المكان : قرية الابراهيمية القبلية بجوار المعهد الديني.

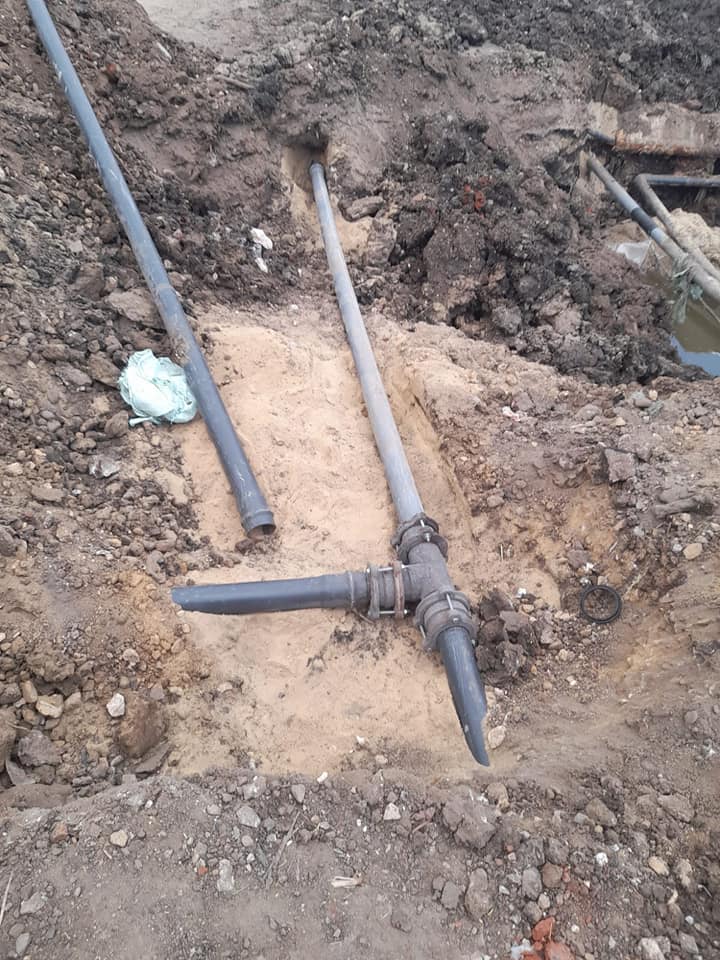

    - الإنجاز : تنفيذ ٣٠٠٠ متر بخطوط الانحدار وجار العمل بمحطة الرفع.
    ٢. إستكمال شبكة الصرف الصحي بقرية المحمدية
    - الإنجاز : تنفيذ ٢٠٠٠ متر
    ٣. إنشاء محطة رفع صرف صحي
    - المكان : تفتيش ثاني(الفؤادية).
    - الإنجاز : تنفيذ ٣٠٠٠ متر بخطوط الانحدار وجاري العمل بمحطة الرفع.
    ٤. استكمال شبكة الصرف الصحي
    - المكان: تفتيش ثاني
    - الإنجاز : الإنتهاء من خطوط الانحدار الفرعي والبيارات وجارى العمل بخط الانحدار الرئيسي.
    ثانياً : قطاع المياه.
    ١. تركيب خط ٥٠٠ بوصه مياه جديد.
    - الإنجاز : تنفيذ ٢٠٠٠ متر بقرية الابراهيمية القبلية و١٥٠٠ متر بقرية تفتيش ثاني
    ٢. تركيب مواسير خط مياة قطر ٨ بوصه
    - المكان : تفتيش ثاني
    - الإنجاز : تنفيذ ٢٠٠٠ متر.
    ٣. تركيب مواسير خط ميا قطر ٤ بوصه
    - الإنجاز : تنفيذ ٥٠٠ متر.
    ثالثاً : قطاع الأبنية التعليمية
    ١. انشاء جناح جديد بمدرسة الاصلاح بضم عدد (٥) فصول دراسية.
    - المكان : قرية الابراهيمية القبلية.
    - الإنجاز : الإنتهاء من أعمال الانشاء وجاري العمل بالتشطيبات الداخلية.
    ٢. إنشاء جناح جديد بمدرسة المأمورية للتعليم الاساسي بضم ٨ فصول دراسية
    - المكان : تفتيش ثاني (المامورية)
    - الإنجاز : الانتهاء من أعمال الانشاء وجاري العمل بالتشطيبات الداخلية.
    ٣. رفع كفائة مدرسة المحمدية الابتدائية
    - المكان : قرية المحمدية
    - الإنجاز : تاريخ التسليم ٢٠٢١/٨/١٥ والانتهاء خلال شهرين.
    ٤. رفع كفاءة مدرسة المحمدية الاعدادية
    - المكان: قرية المحمدية
    - الإنجاز : تاريخ التسليم ٢٠٢١/٨/١٥ والانتهاء خلال شهرين.
    ٥. رفع كفاءة مدرسة المأمورية للتعليم الاساسي
    - المكان المشروع: تفتيش ثاني(المأمورية).
    - الإنجاز بالمشروع: تاريخ البدء في المشروع ٢٠٢١/٨/٨ والانتهاء خلال شهرين ونصف.
    ٦. رفع كفاءة مدرسة تفتيش ثاني الاعدادية.
    - المكان : تفتيش ثاني.
    - الإنجاز : تاريخ التسليم ٢٠٢١/٨/٨ والانتهاء خلال شهرين ونصف.
    رابعاً : قطاع الشباب والرياضة
    ١. انشاء مركز شباب تفتيش ثاني.
    - الإنجاز: جاري العمل بسقف الدور الاول العلوي.
    ٢. رفع كفاءة مركز الشباب
    -المكان : قرية الابراهيمية القبلية.
    - الإنجاز : جاري العمل بالمكان بالداخل.
    ٣. رفع كفاءة مركز الشباب
    - المكان: المحمدية.
    - الإنجاز: جارى العمل في رفع كفاءة المركز ككل.
    خامساً : قطاع الري
    ١. إنشاء كوبري تفتيش ثاني (على ترعة أم عامر امام عزبة جمعان).
    - الإنجاز : جاري العمل بالاساسات.
    ٢. توسيع كوبري بقرية الابراهيمية القبلية (اعلى ترعة طريق المقابر).
    - الإنجاز: تم إحلال الكوبري للبدء في الاساسات.
    سادساً : المجمعات الخدمية والزراعية
    *المجمع الخدمي
    ١. المشروع: انشاء مجمع الخدمات الحكومي تفتيش ثاني.

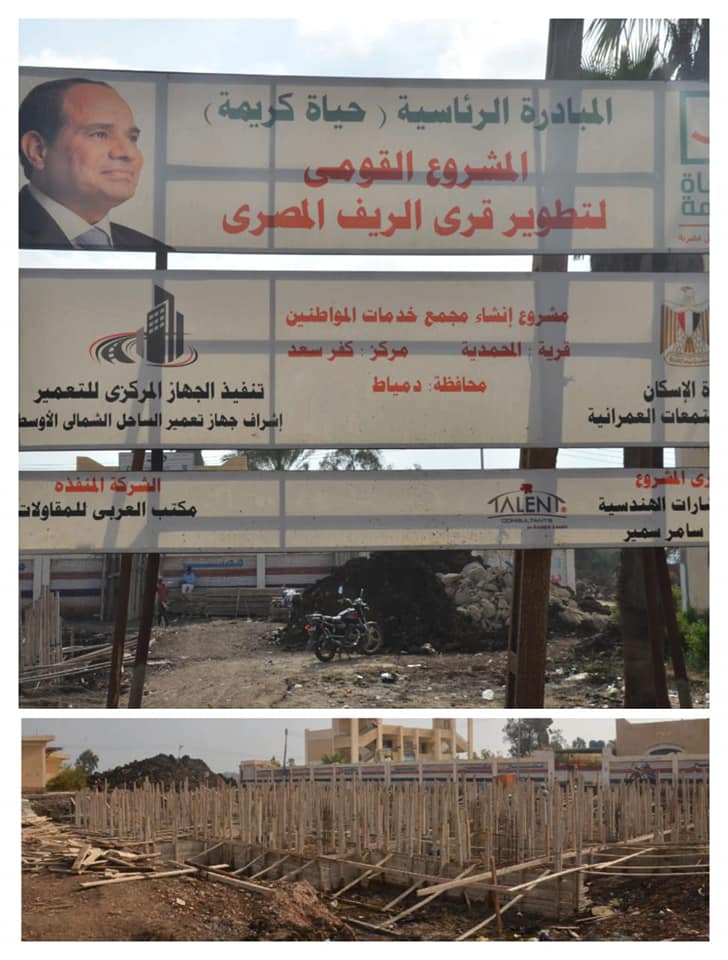

    - الإنجاز : جاري العمل بالاساسات.
    *المجمع الزراعي
    ١. انشاء مجمع الخدمات الزراعي تفتيش ثاني.
    - الإنجاز : بدء العمل بالاساسات.
    سابعاً : مشروع الغاز
    ١. المشروع: توصيل خطوط غاز تفتيش ثاني(العمارة)
    - نسبة الإنجاز : 90%.
    أسيوط

    عدد من المشروعات المنفذة حالياً في محافظة أسيوط، يتم متابعتها من خلال جولات مؤسسة حياة كريمة في قرى المبادرة منها قرية الزرابى بمركز ابو تيج، منها :

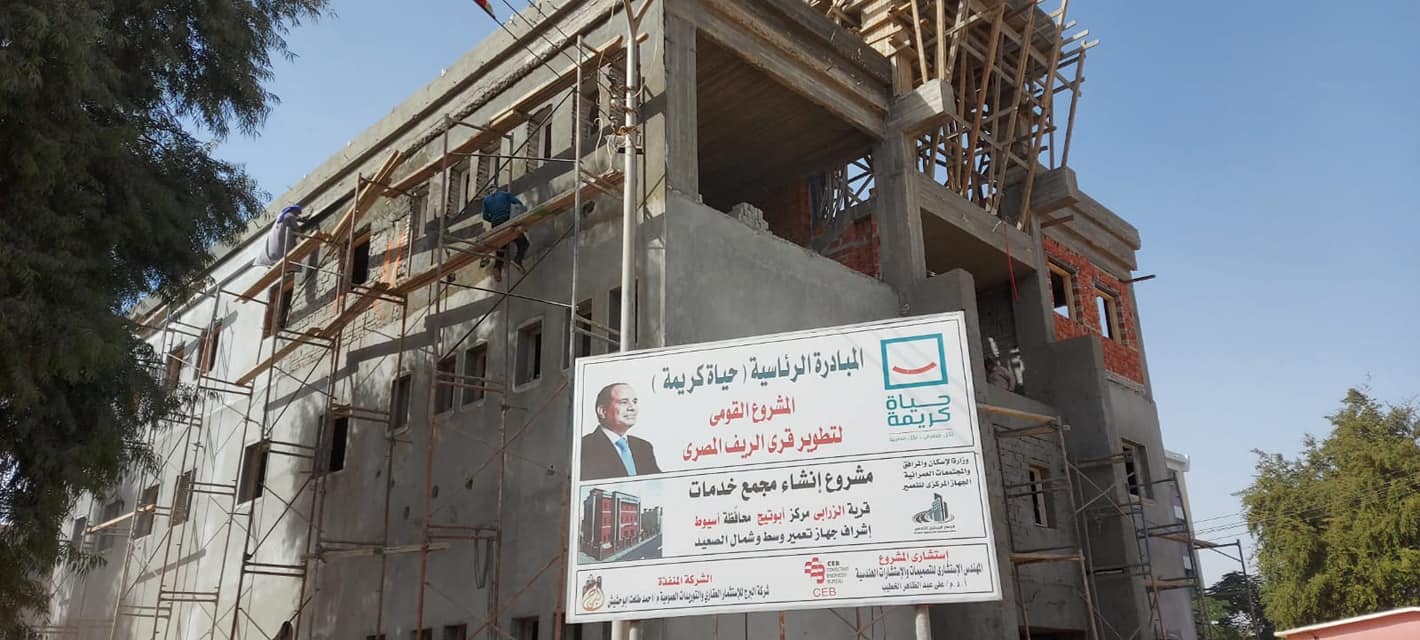

    - انشاء مجمع الخدمات الحكومية .

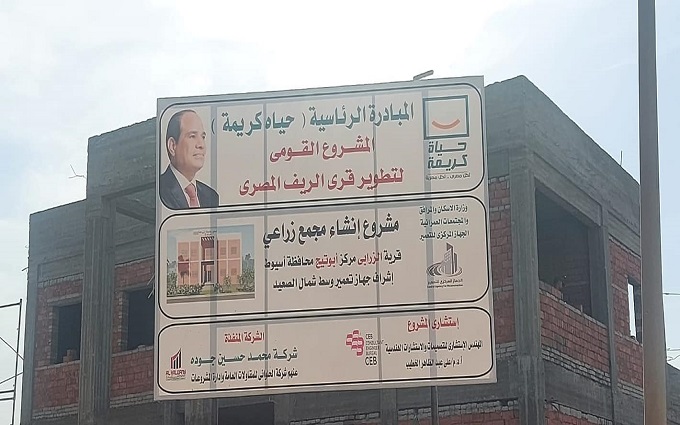

    - انشاء مجمع الخدمات الزراعية .
    - تطوير مركز الشباب .
    - البدء فى أعمال التأسيس للطرق الرئيسية .
    - الإنتهاء من أعمال الصرف الصحي ووصلات المياة.
    - الإنتهاء من أعمال الغاز الطبيعى والاتصالات.

    قنا
    إنتهاء أعمال تجديد وصيانة مدرسة الفرج
    قرية العزب المصري نجع عتمان، مجلس قروي ابو دياب، مركز دشنا، محافظة قنا.

    الرئيس السيسي مصر مشروعات قومية

    أسعار العملات

    العملةشراءبيع
    دولار أمريكى​ 29.526429.6194
    يورو​ 31.782231.8942
    جنيه إسترلينى​ 35.833235.9610
    فرنك سويسرى​ 31.633231.7363
    100 ين يابانى​ 22.603122.6760
    ريال سعودى​ 7.85977.8865
    دينار كويتى​ 96.532596.9318
    درهم اماراتى​ 8.03858.0645
    اليوان الصينى​ 4.37344.3887

    أسعار الذهب

    متوسط سعر الذهب اليوم بالصاغة بالجنيه المصري
    الوحدة والعيار الأسعار بالجنيه المصري
    عيار 24 بيع 2,069 شراء 2,114
    عيار 22 بيع 1,896 شراء 1,938
    عيار 21 بيع 1,810 شراء 1,850
    عيار 18 بيع 1,551 شراء 1,586
    الاونصة بيع 64,333 شراء 65,754
    الجنيه الذهب بيع 14,480 شراء 14,800
    الكيلو بيع 2,068,571 شراء 2,114,286
    سعر الذهب بمحلات الصاغة تختلف بين منطقة وأخرى

    مواقيت الصلاة

    الإثنين 10:47 صـ
    20 شوال 1445 هـ 29 أبريل 2024 م
    مصر
    الفجر 03:39
    الشروق 05:14
    الظهر 11:52
    العصر 15:29
    المغرب 18:31
    العشاء 19:55

    استطلاع الرأي
